全面檢修已進入第三個工作日了。為提高檢修進度和保障檢修后系統高效穩定連續運行,4月23日,檢修工人進一步提升信心,以愛崗敬業的作風,努力拼搏的耐力和毅力推進檢修進度。目前各項工作正扎實有序的推進中。
今日計劃及開展檢修項目32項,完成檢修項目14項,具體如下:
1、電儀裝置計劃及開展檢修6項,已完成4項,未完成2項,具體如下:
(1)檢修1910高精選粉機(完成);
(2)生料粉煤灰轉子秤檢修、及移位配電柜(完成);
(3)高溫風機、窯尾排風機、窯頭排風機冷卻風機檢修(完成);
(4)生料磨I段、生料磨II段10KV母線防護網安裝(完成);
(5)檢修2203尾排風機(未完成);
(6)篦冷機1室風2609風機檢修(未完成)。
2、生料裝置計劃及開展檢修10項,已完成5項,未完成5項,具體如下:
(1)2213轉子秤檢修(完成);
(2)5#壓濾機更換濾布(完成);
(3)壓濾三樓安裝壓縮空氣閥門(完成);
(4)7#、8#渣漿泵檢修(完成);
(5)原料堆料皮帶更換托輥(完成);
(6)1909提升機更換頭尾輪、板鏈、料斗(未完成);
(7)1051皮帶滾筒技改(未完成);
(8)取料機檢修刮板(未完成);
(9)1#濃縮機修復耙架(未完成);
(10)6#、10#壓濾機更換濾布(未完成)。
3、成品裝置計劃及開展檢修16項,已完成5項,未完成11項,具體如下:
(1)回轉窯挖補耐火磚(完成);
(2)2323鋼絲膠帶提升機料斗螺栓更換,減速機檢查(完成);
(3)窯頭大布袋FU拉鏈機檢查,更換軌道、鏈條(完成);
(4)篦冷機校正風機(完成);
(5)電收塵6#拉鏈機檢修(完成);
(6)烘干破減速機齒輪及軸承檢查,更換油封,聯軸器找正。破碎機內部襯板檢查并緊固螺栓,破碎機內雜物清理(未完成);
(7)窯頭旋風筒更換彎頭(未完成);
(8)回轉窯輪帶擋圈及墊板補焊加固,檢查大齒圈齒面磨損并對齒面打磨修復(未完成);
(9)預熱器清理內部結皮及積料,檢查下料管道翻板閥、脫銷噴槍(未完成);
(10)窯尾煙室、下料舌頭、篦冷機側墻澆注料修補(未完成);
(11)熟料拉鏈機檢修(未完成);
(12)篦冷機風機、煤磨排風機軸承箱潤滑油過濾,增補(未完成);
(13)更換窯頭噴煤管,檢查回轉窯耐火磚磨損情況(未完成);
(14)窯尾電收塵檢查及清理積料(未完成);;
(15)2330、2334、2332收塵器更換布袋(未完成)
(16)窯頭冷卻器修補(未完成)。
為做好此次計劃檢修工作,公司認真落實檢修備件到貨情況,制定下發檢修計劃,每天組織召開檢修會,一方面進行安全交底,另一方面對作業進行分工,對檢修進度進行匯報,對檢修中遇到的需要改進、優化及協調的問題分析解決,全面提高檢修工作效率,確保檢修進度受控。同時,針對本次檢修的重點項目,公司按照“安全、施工、技術、中層、公司領導”實行檢修項目分層負責制,擬定專人全程跟蹤維修和施工過程,落實閉環管理,確保檢修質量、進度受控。
檢修現場,各項目作業參檢人員各司其職,各負其責,分頭行動,克服種種困難,對設備進行維護保養,嚴格按照安全操作規程進行作業,確保檢修安全和安全檢修。公司安委會成立“安全督查組”,重點對作業票證辦理,工器具使用、危險作業審批及習慣性違章進行督查,每日下發專項檢查通報,規范參檢人員的作業行為。

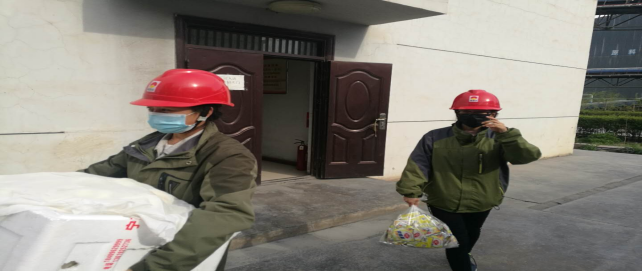

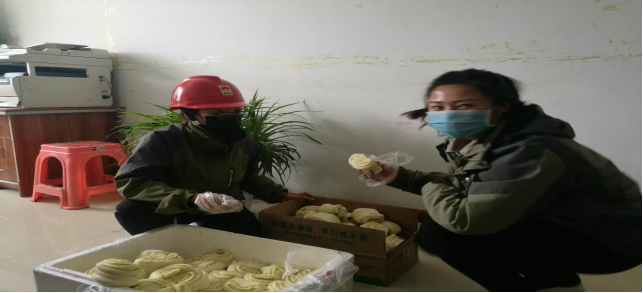

檢修期間,綜合管理科充分發揮作用,對檢修人員積極做好“后勤保障”,定時保量的為員工提供純凈水及加班餐,確保窯系統檢修工作圓滿完成。
在這一天的工作中,我們看到了每一位的充實、愛崗敬業、無私奉獻、不畏艱辛的精神。
